Crane untuk Infrastruktur: Jalan Tol, Jembatan, dan Flyover di Jabodetabek

Sewa crane jalan tol layang Jakarta pemasangan box girder precast elevated highway

Jabodetabek adalah salah satu kawasan dengan pembangunan infrastruktur paling aktif di Asia Tenggara. Jalan tol layang, jembatan baru, flyover persimpangan, hingga jembatan penyeberangan orang terus dibangun dan diperluas untuk mengurai kemacetan yang tidak pernah tidur.

Di balik setiap struktur itu — setiap girder yang terangkat, setiap elemen precast yang terpasang presisi di ketinggian — ada crane yang bekerja. Dan pekerjaan crane di infrastruktur adalah kategori paling teknis dan paling menuntut di seluruh industri konstruksi.

Panduan ini menjelaskan secara praktis bagaimana crane digunakan dalam tiga jenis proyek infrastruktur utama di Jabodetabek, tantangan yang sering dihadapi di lapangan, dan unit crane apa yang paling sesuai untuk masing-masing pekerjaan.

Mengapa Crane untuk Infrastruktur Berbeda dari Proyek Gedung?

Sebelum masuk ke detail teknis, penting untuk memahami apa yang membuat proyek infrastruktur secara fundamental lebih menantang dari proyek konstruksi gedung biasa.

Beban jauh lebih berat Girder beton prategang untuk jembatan bisa mencapai 30–60 ton per elemen, dengan panjang 20–40 meter. Ini berbeda jauh dari panel precast gedung yang umumnya 5–15 ton. Crane yang dibutuhkan bukan hanya kuat secara kapasitas — tapi juga harus mampu mempertahankan kapasitas itu pada radius dan ketinggian yang ditentukan posisi pekerjaan.

Lokasi kerja yang jauh lebih dinamis Proyek gedung punya lokasi yang relatif tetap. Proyek jalan tol atau jembatan bergerak sepanjang koridor — crane harus bisa diposisikan ulang berkali-kali mengikuti progres pekerjaan. Setiap reposisi membutuhkan kalkulasi ulang kondisi tanah, akses, dan radius kerja.

Tekanan waktu yang lebih ketat Menutup satu lajur jalan tol atau menutup jalan kota untuk pekerjaan flyover tidak bisa dilakukan seminggu penuh. Ada jendela waktu sempit — biasanya malam hari — di mana pekerjaan harus selesai sebelum pagi. Tidak ada ruang untuk masalah teknis mendadak.

Regulasi dan koordinasi lebih kompleks Pekerjaan di infrastruktur jalan melibatkan izin dari Kementerian PUPR, Jasa Marga (untuk jalan tol), Dinas Perhubungan, dan terkadang TNI/Polri untuk pengamanan lalu lintas. Semua harus beres sebelum crane masuk ke zona kerja.

1. Crane untuk Proyek Jalan Tol dan Elevated Highway

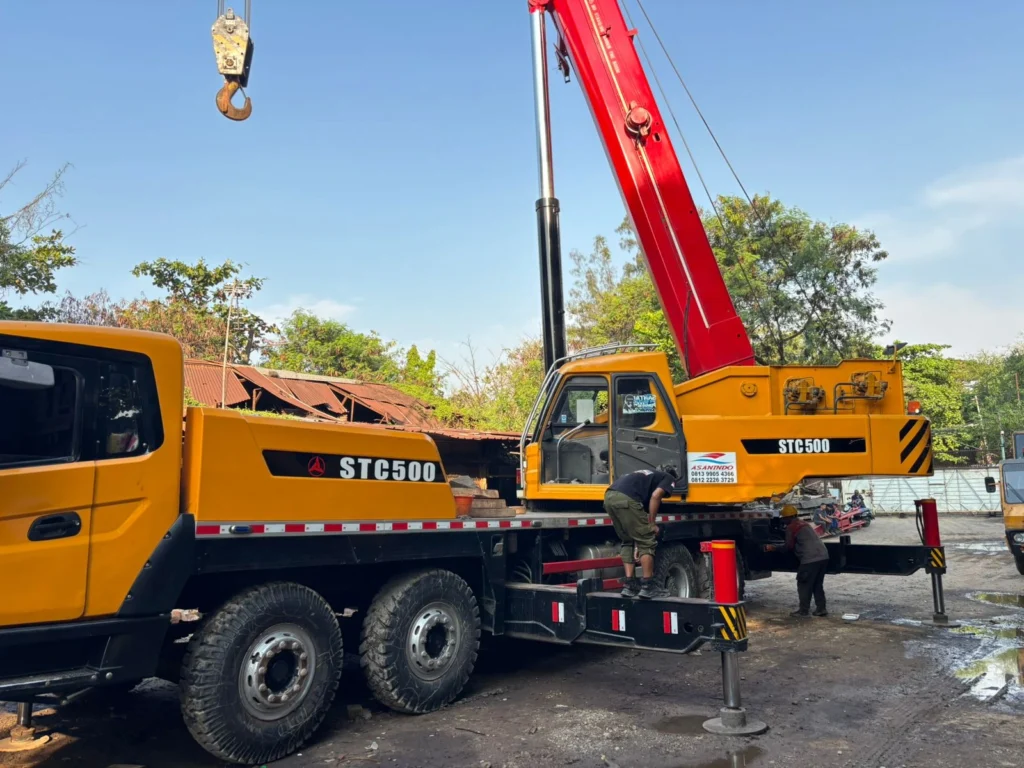

Sewa crane jalan tol layang Jakarta pemasangan box girder precast elevated highway

Pemasangan box girder precast untuk jalan tol layang membutuhkan crane 50–55 ton dengan boom panjang dan koordinasi mobilisasi yang matang di tengah lalu lintas aktif.

Jabodetabek punya jaringan jalan tol layang yang terus berkembang — JORR, tol Becakayu, tol Cibitung-Cilincing, hingga perpanjangan- perpanjangan yang masih terus dibangun. Pekerjaan lifting di proyek ini adalah salah satu yang paling menuntut di kategori infrastruktur.

Jenis pekerjaan crane di proyek jalan tol:

Pemasangan box girder dan U-girder Elemen girder untuk jalan tol layang — baik dalam bentuk box girder maupun U-girder — adalah komponen terberat yang harus diangkat dalam proyek ini. Bobotnya bervariasi dari 30 hingga lebih dari 50 ton per elemen, tergantung bentang dan desain.

Yang membuat ini menantang: posisi crane sering terbatas karena pekerjaan dilakukan di sisi jalan aktif. Crane harus bisa mengangkat beban berat dari posisi yang tidak ideal — dengan radius kerja yang lebih jauh dari yang optimal.

Pemasangan tiang pancang bored pile Tiang pancang untuk pier jalan tol dipasang menggunakan crane yang memandu bored pile casing ke posisi yang tepat. Pekerjaan ini berulang di setiap titik pondasi sepanjang koridor tol — crane harus bergerak efisien mengikuti urutan pemasangan.

Erection pier head dan segmen struktur Setelah pondasi selesai, elemen pier head (kepala pilar) harus diangkat dan dipasang tepat di atas tiang. Toleransi posisi sangat ketat karena pier head menjadi tumpuan girder di atasnya.

Tantangan khusus di proyek jalan tol Jabodetabek:

Akses yang sangat terbatas Pekerjaan di median atau bahu jalan tol aktif memerlukan koordinasi ketat dengan Jasa Marga. Lebar zona kerja yang tersedia untuk crane seringkali lebih sempit dari kondisi ideal.

Pekerjaan harus selesai dalam satu jendela waktu Penutupan lajur jalan tol biasanya hanya diizinkan pada jam-jam tertentu, umumnya tengah malam hingga subuh. Dalam jendela 4–6 jam ini, satu atau beberapa elemen girder harus sudah terpasang.

Tanah yang tidak selalu stabil Di beberapa ruas tol Jabodetabek yang melintasi area rawa atau bekas tambak, kondisi tanah di tepi jalan tidak selalu bisa menopang outrigger crane besar tanpa perkuatan. Crane mat (pelat baja) atau tim sipil untuk perkuatan tanah sering diperlukan.

Crane yang direkomendasikan untuk proyek jalan tol:

Pekerjaan Rekomendasi Unit Catatan
Box girder / U-girder 30–45 ton SANY STC500 (50T) Boom 43 m, flyjib 16 m
Girder sangat berat atau panjang SANY STC550 (55T) Boom high strength 45 m
Girder > 50 ton Tandem lifting 2 unit Dua STC500/STC550 bersamaan
Tiang pancang dan elemen ringan SANY STC250 (25T) Lebih mobile di sepanjang koridor

2. Crane untuk Proyek Jembatan

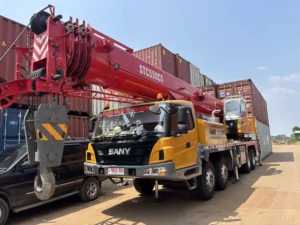

Erection girder beton prategang jembatan menggunakan mobile crane 55 ton dengan lifting plan

Erection girder adalah pekerjaan paling kritis di proyek jembatan — membutuhkan crane berkapasitas besar, lifting plan tertulis, dan koordinasi ketat antar tim.

Jembatan di Jabodetabek bukan hanya jembatan besar di atas sungai besar. Ada ratusan jembatan kecil dan menengah yang melintasi sungai, rel kereta, dan jalan — dan semuanya membutuhkan crane dalam fase konstruksinya.

Jenis pekerjaan crane di proyek jembatan:

Tandem lifting dua mobile crane 50 ton erection girder berat proyek infrastruktur jembatan

Ini adalah pekerjaan paling ikonik — dan paling kritis — di proyek jembatan. Girder diproduksi di pabrik precast lalu diangkut ke lokasi dan dipasang oleh crane di atas pilar-pilar yang sudah berdiri.

Untuk jembatan dengan bentang panjang, girder beton prategang bisa mencapai bobot 40–60 ton. Di sinilah tandem lifting menjadi keharusan — dua crane bekerja bersamaan, masing-masing mengangkat dari satu ujung girder, bergerak secara sinkron untuk meletakkan girder tepat di atas bearing pad pada pilar.

Yang harus dipastikan dalam tandem lifting:

  • Perhitungan distribusi beban yang presisi antara dua crane
  • Lifting plan tertulis yang disetujui dan dipahami kedua operator
  • Satu lifting supervisor yang memiliki otoritas penuh mengkoordinasikan gerakan kedua crane secara real-time
  • Komunikasi radio yang handal antara kedua operator dan supervisor

Baca lebih detail tentang prosedur tandem lifting yang aman: Panduan Tandem Lifting Crane

Pemasangan deck slab (lantai jembatan) Setelah girder terpasang, elemen lantai jembatan (deck slab precast) harus dipasang satu per satu di atas girder. Pekerjaan ini lebih berulang dan menggunakan crane dengan kapasitas lebih kecil (25–30 ton), tapi jumlah angkatan yang banyak menuntut efisiensi kerja yang tinggi.

Erection struktur baja jembatan Untuk jembatan rangka baja, crane digunakan untuk erection setiap elemen rangka — kolom, batang atas, batang diagonal, dan bracing. Elemen baja lebih ringan dari beton tapi seringkali lebih panjang, membutuhkan spreader bar untuk mencegah lenturan saat diangkat.

Penyesuaian dan koreksi posisi Dalam proyek jembatan, presisi posisi adalah mutlak — toleransi sering hanya dalam satuan milimeter. Operator crane berpengalaman yang terlatih untuk kontrol halus adalah aset yang tidak bisa digantikan dalam fase ini.

Tantangan khusus proyek jembatan di Jabodetabek:

Pekerjaan di atas air Jembatan yang melintasi sungai besar — Ciliwung, Cisadane, Bekasi — mengharuskan crane beroperasi dari tepi sungai atau dari perancah yang dibangun di atas air. Kondisi tanah di tepi sungai seringkali lunak dan membutuhkan perkuatan khusus sebelum crane bisa berdiri.

Ruang manuver yang sempit Di kawasan perkotaan Jabodetabek, banyak jembatan dibangun di antara bangunan, rel kereta, atau jalan yang sudah ada. Crane harus bisa bekerja dengan hambatan di semua sisi — membatasi pilihan posisi dan sudut boom.

Koordinasi dengan lalu lintas di bawah Ketika girder diangkat melewati atau di atas jalan yang masih aktif, prosedur keselamatan harus sangat ketat. Zona exclusion di bawah lintasan lifting harus bebas dari kendaraan dan manusia.

3. Crane untuk Proyek Flyover dan Underpass

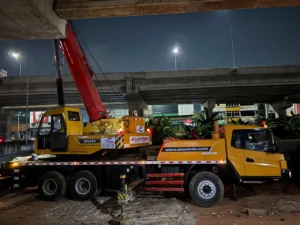

Crane flyover Jakarta pekerjaan malam hari erection baja dan beton precast lalu lintas

Pekerjaan crane untuk flyover sering dilakukan malam hari untuk meminimalkan gangguan lalu lintas — membutuhkan penerangan tambahan dan koordinasi dengan dinas perhubungan.

Flyover (jembatan layang di persimpangan) adalah proyek yang paling banyak berinteraksi dengan kehidupan kota sehari-hari. Dibangun di tengah persimpangan padat, pekerjaan lifting harus dilakukan tanpa menghentikan kota.

Karakteristik unik proyek flyover di Jakarta:

Jendela kerja yang sangat sempit Persimpangan sibuk di Jakarta tidak pernah sepenuhnya sepi. Jendela waktu untuk pekerjaan berat — termasuk erection elemen struktural — biasanya dimulai pukul 22.00 dan harus selesai sebelum pukul 04.00–05.00. Dalam 5–6 jam, crane harus setup, bekerja, dan demobilisasi.

Koordinasi multi-pihak yang intensif Sebelum crane bisa masuk ke persimpangan, koordinasi harus tuntas dengan Dinas Perhubungan DKI, Polda Metro Jaya (untuk pengamanan lalu lintas), kontraktor utama, dan pengelola utilitas di bawah tanah. Satu koordinasi yang kurang bisa menghentikan seluruh operasi.

Crane harus bisa setup dan bongkar cepat Tidak ada waktu untuk crane yang lambat di-setup atau butuh persiapan panjang. Operator dan tim rigging harus sudah sangat familiar dengan prosedur setup unit yang digunakan agar tidak ada menit yang terbuang.

Jenis pekerjaan crane untuk flyover:

Erection elemen precast ramp dan pier Seperti jalan tol, flyover menggunakan elemen precast yang diproduksi di luar lokasi lalu diangkat ke posisi. Bobotnya bervariasi 15–40 ton tergantung desain.

Pemasangan struktur baja untuk span Beberapa desain flyover modern menggunakan struktur baja untuk bentang utama — lebih ringan dan lebih cepat dipasang. Elemen baja ini diangkat menggunakan crane 25–50 ton tergantung ukurannya.

Instalasi elemen arsitektural dan barrier Di fase akhir, barrier beton, lampu jalan, dan elemen finishing flyover dipasang menggunakan crane yang lebih kecil (8–25 ton) karena sudah beban dan dimensi yang lebih ringan.

Crane yang direkomendasikan untuk proyek flyover:

Pekerjaan Rekomendasi Unit Alasan
Erection elemen precast berat SANY STC500 / STC550 (50–55T) Kapasitas dan boom untuk elemen berat
Erection baja span utama KATO NK300Ev / SANY STC500 (30–50T) Presisi dan kapasitas seimbang
Pekerjaan finishing dan barrier SANY STC250 (25T) Cukup untuk beban ringan, lebih mobile
Setup cepat, malam hari Semua unit — tergantung beban Pastikan operator sudah familiar dengan unit

Perencanaan Lifting untuk Proyek Infrastruktur: Tidak Bisa Dilewati

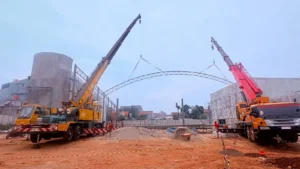

Tandem lifting dua mobile crane 50 ton erection girder berat proyek infrastruktur jembatan

Tandem lifting dengan dua crane diperlukan untuk girder yang melebihi kapasitas satu unit crane — membutuhkan koordinasi presisi dan lifting supervisor berpengalaman.

Satu hal yang membedakan proyek infrastruktur dari proyek lainnya: lifting plan bukan dokumen opsional — ini dokumen wajib.

Untuk setiap operasi erection girder, tandem lifting, atau pekerjaan crane di atas jalan aktif, lifting plan harus:

  • Menjelaskan konfigurasi crane (posisi, radius, boom length, kapasitas pada konfigurasi tersebut)
  • Memuat kalkulasi beban aktual termasuk rigging
  • Mendefinisikan exclusion zone dan prosedur komunikasi
  • Ditandatangani oleh lifting supervisor yang kompeten
  • Disetujui oleh safety officer proyek dan kontraktor utama

Proses menyusun lifting plan yang benar membutuhkan waktu — jangan tinggalkan ini untuk H-1. Untuk proyek besar, lifting plan perlu disiapkan 1–2 minggu sebelum eksekusi agar ada waktu review dan revisi.

Untuk panduan lengkap menyusun lifting plan: Apa Itu Lifting Plan dan Mengapa Penting

Infrastruktur Jabodetabek yang Pernah Didukung ASANINDO

PT ASANINDO JAYA ABADI telah terlibat dalam berbagai proyek infrastruktur di Jabodetabek, antara lain:

  • Proyek Jalan Tol Jakarta–Cikampek — erection elemen struktural di sepanjang koridor tol tersibuk di Indonesia
  • Proyek Jalan Tol Jakarta–Cikampek Elevated — pemasangan elemen jalan tol layang di atas jalan tol eksisting
  • Jembatan & Flyover di Kosambi, Karawang — erection girder dan elemen precast jembatan
  • Proyek Infrastruktur Bandara Soekarno-Hatta — dukungan crane untuk fasilitas bandara internasional

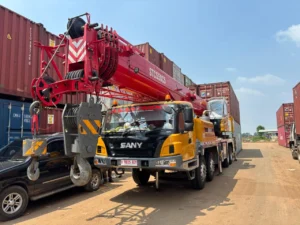

    Mobile crane 50 ton erection girder beton prategang proyek jembatan Jabodetabek

    PT ASANINDO JAYA ABADI melayani proyek infrastruktur jalan tol, jembatan, dan flyover di seluruh Jabodetabek dengan armada mobile crane 25–55 ton.

  • Berbagai flyover dan JPO di Jakarta — pekerjaan malam hari dengan koordinasi Dinas Perhubungan DKI

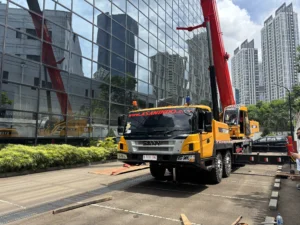

    Sewa crane pemasangan jembatan penyeberangan orang JPO di jalan raya Jakarta

    Pemasangan JPO umumnya dilakukan semalam suntuk untuk menghindari gangguan lalu lintas — crane harus tiba, bekerja, dan selesai sebelum pagi.

Checklist Sebelum Mobilisasi Crane ke Proyek Infrastruktur

Gunakan ini sebagai referensi sebelum crane dikirimkan ke lokasi:

Perizinan dan koordinasi:

  • ✅ Izin pekerjaan malam dari Dinas Perhubungan (jika di jalan kota)
  • ✅ Koordinasi dengan Jasa Marga (jika di area jalan tol)
  • ✅ Koordinasi pengamanan lalu lintas dengan aparat
  • ✅ Notifikasi ke pengelola utilitas bawah tanah di area kerja

Persiapan lokasi:

  • ✅ Kondisi tanah di titik crane berdiri sudah dicek
  • ✅ Crane mat sudah disiapkan jika tanah lunak
  • ✅ Clearance hambatan di atas area lifting sudah diverifikasi
  • ✅ Exclusion zone sudah dipasang dan dijaga

Dokumen teknis:

  • ✅ Lifting plan sudah selesai dan disetujui
  • ✅ Load chart crane sudah diperiksa untuk konfigurasi yang akan digunakan
  • ✅ Rigging plan sudah disiapkan
  • ✅ SIO operator dan SILO crane dalam kondisi aktif

Tim dan peralatan:

  • ✅ Lifting supervisor hadir dan briefing sudah dilakukan
  • ✅ Rigger terlatih sudah hadir
  • ✅ Komunikasi radio atau hand signal sudah disepakati
  • ✅ Spreader bar dan lifting gear sudah disiapkan jika diperlukan

Konsultasikan Proyek Infrastruktur Anda kepada ASANINDO

Proyek infrastruktur membutuhkan vendor crane yang tidak hanya menyediakan unit — tapi juga memahami kompleksitas teknis dan regulasi yang terlibat.

Tim teknis PT ASANINDO JAYA ABADI berpengalaman dalam pekerjaan infrastruktur berat di seluruh Jabodetabek. Kami siap membantu dari tahap konsultasi dan survey lokasi, hingga penyusunan lifting plan dan koordinasi teknis di lapangan.

Lihat armada crane 25–55 ton yang tersedia untuk proyek infrastruktur: Sewa Mobile Crane Jakarta: Pilih Kapasitas yang Tepat

Untuk harga dan ketersediaan unit: Harga Sewa Crane Jakarta 2026

📞 Hubungi PT ASANINDO JAYA ABADI via WhatsApp — konsultasi teknis gratis, lifting plan support, dan survey lokasi tanpa biaya.
